2023 年监理工程师 《建设工程目标控制(土建)》 真题答案及解析(多选题)

来源:龙匠教育 时间:2023-05-16 作者:龙匠教育 浏览量:


2023 年监理工程师 《建设工程目标控制(土建)》 真题答案及解析(多选题)


多项选择题


81.对于复杂的建筑工程主体结构分布工程,可划分为()等于分布工程。

A.混凝土结构

B.填充墙砌体结构

C.钢结构

D.钢管混凝土结构

E.铝合金结构


【参考答案】ACDE

【老师解析】当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别将分部工程划分为若干子分部工程。如:建筑工程的主体结构分部工程划分为混凝土结构、体结构、钢结构、钢管混凝土结构、型钢混凝土结构、铝合金结构、木结构等子分部工程。


82.项目监理机构在装配式结构施工过程中,应当旁站的关键工序有()

A.钢筋套筒的选择

B.钢筋套筒链接的灌浆

C.装配式构建支撑体系的搭设

D.预制构件的吊装

E.现浇混凝土施工


【参考答案】BD

【老师解析】3.构件存放、运输与吊装的质量控制;(1)构件吊装;1)楼板面测量放线时,项目监理机构应进行旁站,并对放样的细部尺寸构件安装标高进行测量放线。2)构件(外挂板、外墙板、内墙板、隔墙板、预制柱、叠合梁、叠合板、楼梯)吊装时,项目监理机构应对吊装施工进行旁站监理。3)PC构件灌浆时,项目监理机构应对钢筋套筒灌浆连接、钢筋浆锚搭接灌浆作业实施旁站监理。


83.根据《建筑工程施工质量验收统一标准》,建筑电气专业的安全和功能检查项目有()。

A.照明通电试运行记录

B.绝缘电阻测试记录

C.应急电源装置应急持续供电记录

D.导线连接测试记录

E.等电位连接测试记录


【参考答案】ABC

【老师解析】

84.混凝土钻芯取样试验可用来检验的混凝土特性有()。

A.密实性

B.裂缝处理效果

C.抗压强度

D.耐久性

E.与钢筋的握裹性能


【参考答案】AB

【老师解析】(2必要的鉴定为确保工程质量事故的处理效果,凡涉及结构承载力等使用安全和其他重要性能的处理工作,常需做必要的试验和检验鉴定工作。如果质量事故处理施工过程中建筑材料及构配件保证资料亚重缺手,或对检查验收结果各参与单位有争议时,常见的检验工作有,混凝十钻芯取样,用干检杏密实性和裂缝修补效果,或检测实际强度;结构荷载试验,确定其实际承载力;超声波检测焊接或结构内部质量:池、罐、箱柜工程的渗漏检验等。检测鉴定必须委托具有资质的法定检测单位进行。


85.政府和社会资本合作(ppp)项目中,原则上由社会资本承担的项目风险有()

A.法律和政策风险

B.项目设计风险

C项目财务风险

D.项目最低需求风险

E.运营维护风险


【参考答案】BC

【老师解析】原则上,项目设计、建造、财务和运营维护等商业风险由社会资本承担,法律、政策和最低需求等风险由政府承担,不可抗力等风险由政府和社会资本合理共担。


86.在装配式混凝+结构连接部位及叠合构建浇注混凝土之前,应进行隐蔽工程验收的内容有()。

A.混凝土粗糙面的质量

B.键槽的尺寸、数量、位置

C.钢筋的牌号、规格、数量、位置

D.与预制件之间的防水、防火等构造做法

E.构件出厂合格证


【参考答案】ABCD

【老师解析】对于装配式混凝土结构连接部位及叠合构件浇筑混凝土之前、应进行隐蔽工程验收。隐蔽工程验收主要内容包括:混凝土粗糙面的质量,键槽的尺寸、数量、位置;钢筋的牌号、规格、数量、位置、间距,箍筋弯钩的弯折角度及平直段长度;钢筋的连接方式、接头位置、接头数量、接头面积百分率、搭接长度、错固方式及错固长度;预埋件、预留管线的规格、数量、位置;预制混凝土构件接缝处防水、防火等构造做法;保温及其节点施工;其他隐裁项目;隐蔽项日施工过程记录照片。


87下列费用中,属于工程建设其他费的有()。

A.工程招标费

B.环境影响评价费

C.单台设备调试费

D.进口设备检验鉴定费

E.生产准备费


【参考答案】ABDE

【老师解析】工程建设其他费用,是指未纳入以上两项的,根据设计文件要求和国家有关规定应由项目投资支付的、为保证工程建设顺利完成和交付使用后能够正常发挥效用而发生的一些费用。工程建设其他费用可分为三类:第一类是建设用地费,包括土地征用及迁移补偿费和土地使用权出让金;第二类是与项目建设有关的费用,包括建设单位管理费(工程招标费)、勘察设计费、专项评价费(包括环境影响评价及验收费、安全预评价及验收费、职业病危害预评价及控制效果评价费、地震安全性评价费、地质灾害危险性评价费、水土保持评价及验收费、压覆矿产资源评价费、节能评估费、危险与可操作性分析及安全完整性评价费以及其他专项评价及验收费。)研究试验费、引进技术和进口设备其他费(进口设备检验鉴定费)建设工程监理费等。第三类是与未来企业生产经营有关的费用,包括联合试运转费(不包括应由设备安装工程费开支的单台设备调试费及无负荷联动试运转费用)、生产准备费、办公和生活家具购置费等。


88.项目可行性研究阶段进行的投资估算,在项目建设过程中的作用有()

A.作为项目投资决策的重要依据

B.对工程设计概算起控制作用

C.作为编制施工最高投标限价的依据

D.作为项目资金筹措的依据

E作为办理工程竣工结算的重要依据


【参考答案】ABD

【老师解析】投资估算在项目建设过程中的作用如下:(1)项目建议书阶段的投资估算,是项目主管部门审批项目建议书的依据之一,并对项目的规划、规模起参考作用。(2)项目可行性研究阶段的投资估算,是项目投资决策的重要依据,也是研究、分析、计算项目投资经济效果的重要条件。(3)项目投资算对工程设计概算起控制作用。当可行性研究报告被批准后,设计概算就不得突破批准的投资估算额,并应控制在投资估算额以内。(4)项目投资估算可作为项目资金筹措及制订建设贷款计划的依据。建设单位可根据批准的项目投资估算额,进行资金筹措和向银行申请款。(5)项目投资算是核算建设项目建设投资需要额和编制建设投资计划的重要依据。(6)项目投资估算是进行工程设计招标、优选设计单位和设计方

案的依据。在进行工程设计招标时,投标单位报送的标书中,除了具有设计方案的图纸说明、建设工期等,还包括项目的投资估算和经济性分析,以便衡量设计方案的经济合理性。


89,总监理工程师签发工程开工令时,该工程需具备的条件有()。

A.已院成设计交底和图纸会审

B.已签认施工组织设计

C已审核分包单位资质

D.已开通进场道路及水、电、通信

E签署的工程开工报审表已获建设单位批准


【参考答案】ABD

【老师解析】具备下列条件时,应由总监理I程师签署审查意见,并应报建设单位批准后,总监理工程师签发工程开工令:1)设计交底和图纸会审已完成:2)施工组织设计已由总监理工程师答认:3)施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实:4)进场道路及水、电、通信等已满足开工要求。


90.在工程建设中,施工单位应履行的法定质量责任和义务有()。

A.建立质量责任制,对工程的施工质量负责

B.包单位对其分包工程的质量向建设单位负责

C.施工中发现设计文件图纸有差错的,应及时提出意见和建议

D.隐蔽工程隐蔽前,应通知建设单位和工程质量监督机构

E.对涉及结构全的试块,应自觉进行现场取样并检测


【参考答案】ACD

【老师解析】施工单位的质量责任和义务是;(1)应当依法取得相应等级的资质证书,并在其资质等级许可的范围内承揽工程。(2)对建设工程的施工质量负责。应当建立质量责任制,确定工程项目的项目经理技术负责人和施工管理负责人。建设工程实行总承包的,总包单位应当对全部建设工程质量负责:建设工程勘察、设计、施工、设备采购的一项或者多项实行总承包的,总承包单位应当对其承包的建设工程或者采购的设备的质量负责。(3)总承包单位依法将建设工程分包给其他单位的,分包单位应当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包工程的质量承担连带责任。(4)必须按照工程设计图纸和施工技术标准施工,不得擅自修改工程设计,不得偷工减料。在施工过程中发现设计文件和图纸有差错的,应当及时提出意见和建议。(5)必须按照工程设计要求、施工技术标佳和合同约定,对建筑材料、建筑构配件、设备和商品混凝土进行检验,检验应当有书面记录和专人签字;未经检验或者检验不合格的,不得使用。(6)必须建立、健全施工质量的检验制度,严格工序管理,做好限蔽工程的质量检查和记录。隐蔽工程在隐蔽前,应当通知建设单位和建设工程质量监督机构。(7)施工人员对涉及结构安全的试块、试件以及有关材料,应当在建设单位或者工程监理单位监督下现场取样,并送具有相应资质等级的质量检测单位进行检测。(8)对施工中出现质量问题的建设工程或者竣工验收不合格的建设工程,应当负责返修。(9)应当建立、健全教育培训制度,加强对职工的教育培训;未经教育培训

或者考核不合格的人员,不得上岗作业。


91.工程监理企业质量管理体系有效运行的表现有()。

A.总体设计完美

B.通俗易懂

C.全面贯彻与行为到位

D.适时管理与适中控制

E有效识别和不断完善


【参考答案】CDE

【老师解析】质量管理体系的有效运行可以概括为全面贯彻、行为到位、适时管理、适中控制、有效识别、不断完善。


92.项目监理机构建立项目质量控制系统时,应制定的工作制度有()。

A.施工图设计文件审查制度

B.施工组织设计审核审批制度

C.工程计量签证制度

D.工程资料检验制度

E.监理例会制度


【参考答案】BE

【老师解析】制定工作制度:施工图纸会审及设计交底制度;施工组织设计/施工方案审核、审批制度;工程开工、复工审批制度;工程材料检验制度;工程质量检验制度;工程变更处理制度;工程质量验收制度监理例会制度;监理工作日志制度


93,专业监理工程师对施工单位试验室的检查内容有()。

A.试验室的资质等级及实验范围

B.试验设备的计量

C.类似的试验业绩

D.相关试验方法

E.试验人员的资格证书


【参考答案】AD

【老师解析】专业监理工程师应检查施工单位为本工程提供服务的试验室(包括施工单位自有试验室或委托的试验室)。试验室的检查应包括下列内容:①试验室的资质等级及试验范围;②法定计量部门对试验设备出具的计量检定证明;③试验室管理制度;④试验人员资格证书。


94.下列流水施工参数中,属于空间参数的有()。

A.施工期

B.工段

C.工作面

D.施工强度

E.施工过程


【参考答案】BC

【老师解析】(1)工艺参数:施工过程、流水强度。D、E选项错误。(2)空间参数:施工段、工作面。B(3)间参数:流水拍、流水步距、流水施工工期。A选项错误


95.开展建设项目总进度目标论证时,需要进行的工作有()。

A.项目结构分析

B.项目工作编码

C.监理项目协调工作制度

D.进行总进度规划

E.编制各层进度计划


【参考答案】ABE

【老师解析】总进度目标论证的工作步警建设项目总进度目标论证的工作步验如下。(1)调查研究和收售资料:(2)项目结构分析;A选项正确。3)进度计划系统的结构分析;(4)项目的工作编码;B选项正确(5)编制各层进度计划;E选项正确(6)协调各层进度计划的关系,编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整:(8)若经过多次调整,进度目标无法实现。则报告项目决策者。


96.下列工程进度控制措施中,属于合同措施的有()

A.推行CM承发包模式

B.及时办理工程进度款支付手续

C.严格控制合同变更

D.加强索赔管理

E.对工程延误收取误期损失赔偿金


【参考答案】ACD

【老师解析】合同措施进度控制的合同措施主要包括;(1推行CM承发包模式,对建设工程实行分段设计、分段发包和分段施工;A选项正确(2)加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现:(3)严格控制合同变更,对各方提出的工程变事和设计变事,监理工程师应业格审查后再补入合同文件之中:C选项正确(4)加强风险管理,在合同中应充分考虑风险因素及其对进度的影响。以及相应的处理方法;(5)加强索赔管理,公正地处理索赔。D选项正确。


97.采用修正总费用法计算索赔费用时,正确的做法有()

A.重新核算投标费用

B.基于预算定额基价重新核算实际单价

C将计算索赔款的时间段局限于收到外界影响的时间,而不是整个施工期

D.只计算受影响时段内某项工作所受影响的损失,而不是计算该时段内所有施工工作所遭受的损失

E.与该项工作无关的费用不计人工费用


【参考答案】CDE

【老师解析】修正的总费用法是对总费用法的改进,即在总费用计算的基础上、去掉一些不合理的因素,使其更合理。A选项错误。修正的内容如下,(1)将计算索赔歌的时股局限干受到外界影响的时间,而不是整个施工期。C选项正确。(2)只计算受影响时段内的某项工作所受影响的损失,而不是计算该时段内所有施.工工作所受的损失。D 选项正确。(3)与该项工作无关的费用不列人总费用中。E选项正确。(4)对投标报价费用重新进行核算:按受影响时段内该项工作的实际单价进行核算,乘以实际完成的该项工作的工程量,得出调整后的报价费用。按修正后的总费用计算索赔金额的公式如下:索赔金额=某项工作调整后的实际总费用一该项工作调整后的报价费用。修正的总费用法与总费用法相比,有了实质性的改进,它的准确程度已接近于实际费用法。


98.下列工程量中,监理人应予计量的有()。

A.非承包人原因工程变更增加的工程量

B.因工程量清单漏项增加的工程量

C.承包人超出图纸范围施工增加的工程量

D.因发包人提供资料错误造成承包人返工的工程量

E.承包人原因施工质量超出合同要求增加的工程量


【参考答案】ABD

【老师解析】非承包人原因引起的工程量增加,且质量达到要求的已完工程,监理人应予计量。


99.按计划期分解施工进度控制目标时,新分解的目标可用

A.实物工程量

B.XX 消耗量

c.货币工作量

D.形象进度

E.里程碑事件


【参考答案】ACD

【老师解析】(四)按计划期分解,组织综合施工将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分解,并用实物工程量、货币工作量及形象进度表示,将更有利于监理工程师明确对各承包单位的进度要求。


100.项目采用估算工程量固定单价合同时,关于工程量和工程价款结算的说法,正确的有()。

A.估算工程量应由投标人根据设计文件和现场情况测定

B.初始合同价格估算工程量和固定单价汇总计算得到

C.分部分项工程实际工程量与估算工程量不能有实质性变更

D.工程价款结算和支付按实际工程量而非估算工程量计算

E.合同完成后,实际工程价款应大于初始合同价款


【参考答案】CD

【老师解析】1)估算工程量单价合同;这种合同形式是以工程量清单和相应的综合单价表为基础和依据来计算合同价格的,也称为计量估价合同。估算工程量单价合同通常是由发包方提出工程量清单,列出分部分项工程量,由承包方以此为基础埴报相应单价,累计计算后得出合同价格(A选项借误)。但最后的工程结算价应按照实际完成的工程量来计算,即按合同中的分部分项工程单价和实际工程量,计算得出工程结算和支付的工程总价格(B选项错误、D选项正确)。采用这种合同时,要求实际完成的工程量与原估计的工程量不能有实质性的变更。C选项正确。因为承包方给出的单价是以相应的工程量为基础的,如果工程量大幅度增减可能影响工程成本。这种合同计价方式较为合理地分担了合同履行过程中的风险。承包方据以报价的清单工程量为估计工程量,这样可以避免当实际完成工程量与估计工程量有较大差异时,总价合用计价可能导致发包方过大的额外支出或是承包方较大的亏损。此外,承包方在投标时可不将不能合理准确预见的风险计人投标报价内,有利于发包方获得较为合理的合同价格。采用估算工程量单价合同时工程量是统一计算出来的,承包方只要经过复核后填上适当的单价即可;发包方也只需审核单价是否合理。对双方都较为方便。由于具有这特点,估算工程量单价合同是比较常用的一种门同计价方式,它可在不能精确地计算出工程量的条件下,避免发包或承包的任何一方承相过大的风险。


101.关于最高投标限价的说法,正确的有()。

A.所有招标工程均应编制最高投标限价

B.招标人应委托造价咨询机构编制最高投标限制

C.最高投标限价应在招标文件中如实公布

D.招标人应公布最高投标限价的总价及其详细组成

E.招标人可在评标前根据情况调整最高投标限价


【参考答案】CD

【老师解析】选项AB错误,根据相关部门规定,国有资金投资的建设工程招标,招标人必须编制最高投标限价。最高投标限价应由具有编制能力的经标人或受其委托工程造价咨询人编制和复核。C正确.错误:招标人应在招标文件中如实公布最高投标限价,不得对所编制的最高投标限价进行上浮或下调。正确:人在招标文件中应公布最高投标限价各组成部分的详细内容,不得只公布最高投标限价总价。


102.工程监理单位承担施工图设计的协调管理服务,应完成的工作有()。

A.明确施工图设计的深度要求

B.审查新材料、新工艺、新技术、新设备在相关部门的备案情况

C.建立设计过程的联席会议制度

D.开展深化设计管理

E.开展施工图审查


【参考答案】BCE

【老师解析】工程监理单位承担设计阶段相关服务的,应做好下列工作;(1)协助建设单位审查设计单位提出的新材料、新工艺、新技术、新设备(简称“四新)在相关部门的备案情况(2)协助建设单位建立设计过程的联席会议制度.3)协助建设单位开展深化设计管理。


103.采用承压板现场试验方法检测地基土的承载力时,应满足的要求有()。

A.试验基坑深度宽度不应小于承压板宽度的3倍

B.试验基坑深度不应大于1.2m

C.同一土层参加统计的试验点不应少于3点

D.加荷分级不应小于8级

E.最大加载量不应小于设计要求的2倍


【参考答案】ACDE

【老师解析】地基土的承载力试验采用承压板现场试验确定。试验方法按照现行国家标准《建筑地基基础设计规范》GB50007要求进行,要点如下:试验方法要点如下:1)试验基坑宽度不应小于承压板宽度或直径的3倍。2)加荷分级不应少于8级。最大加载量不应小于设计要求的2倍。3)当出现下列情况之一时,即可终止加线。(1承乐板周用的十明显地侧向挤出:2沉隆s急骤增大,荷裁沉隆(P_S)曲线出现陆降段;3在某一荷载下,24h内沉降速率不能达到稳定;④沉降量与承压板宽度或直径之比大于或等于0.064)同一十层参加统计的试验点不应少于3点,当试验参数实测值的极差不超过其平均值的30%时,取此平均值作为地基承载力特征值。


104,价值工程活动中,在创新阶段建新方案可采用的方法有()

A.功能成本法

B.功能指数法

c.德尔菲法

D.头脑风暴法

E.哥顿法


【参考答案】CDE

老师解析】价值工程新方案创造;为了引导和启发创造性的思考,比较常用的方法有以下几种头脑风暴法,哥顿法,专家意见法(德尔菲法),专家检查法。


105.通过压缩关键工作的持续时间来调整工程网络计划时,应优先选择()的关键工作作为压缩对象。

A.资源强度最小

B.持续时间最大

C.缩短时间总费用增加最少

D.缩短时间所需增加直接费最少

E缩短时间对安全影响不大


【参考答案】DE

【老师解析】在网络计划的工期优化过程中选择压缩对象时宜在关键工作中考虑下列因素:(1缩短持续的间对质量和安全影响不大的工作2有充足备用资源的工作;3缩短持续时间所需增加的费用最少的工作。D选项正确。一般来说,不管采取哪种措施,都会增加费用。因此,在调整施工进度计划时,应利用费用优化的原理选择费用增加量最小的关键工作作为压缩对象。


106.采用控制图法分析工序质量状况时,可判定为生产状态异常的情形有()。

A.连续2点至少有1点接近控制界限

B连续3点至少有2点接近控制界限

C.连续7点至少有3点接近控制界限

D.连续10点至少有4点接近控制界限

E.连续20点至少有5点接近控制界限


【参考答案】BCD

【老师解析】点子排列接近控制界限。是指质量点落在u+2σ以外和u+3σ以内。如属下列情况的,判定为异常:Ø连续3点至少有2点接近控制界限;Ø连续7点至少有3点接近控制界限;连续10点至少有4点接近控制界限。


107.关于工程网络计划中关键线路的说法,正确的有0。

A.关键线路上相邻两项工作之间的时距均为零

B.关键线路上的工作是关键工作

C.关键节点组成的线路是关键线路

D.双代号时标网络计划中无波形线的线路是关键线路

E.单代号网络计划中时间间隔均为零的线路是关键线路


【参考答案】BDE

【老师解析】A错误,所谓时距,就是在搭接网络计划中相邻两项工作之间的时间差值,与关键线路没有必然关系,C错误:关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。


108,某项目计算期8年,基准收益率为6%,基准动态投资回收期为7年,计算期现金流量如下表。(单位万元)根据该项目现金流量可得到的结论是0。

A.项目累计净现金流量为300万元

B.项目年投资利润率为15.15%

C.项目静态投资回收期为7.5年

D.从动态投资回收期判断,项目可行

E项目前三年累计现金流量现值为-2248.4万元


【参考答案】ACE

【老师解析】项目累计净现金流量=-3300+500+500+500+500+500+500+600=300万元,A正确。从表中无法找到利润的相关数据,B错误。静态投资回收期是在不考虑资金时间价值的条件下,累计净现金流等于0时对应时间:7+300/600=7.5年C正确。动态投资回收期要比静态投资回收期长些,因此动态投资回收期大于7.5年,超过基准动态投资回收期,项目不可行,D错误。项目前三年累计现金流量现值为-3300/(1+6%)+500/(1+6%)2+500/(1+6%)2=-2248.4万元正确。

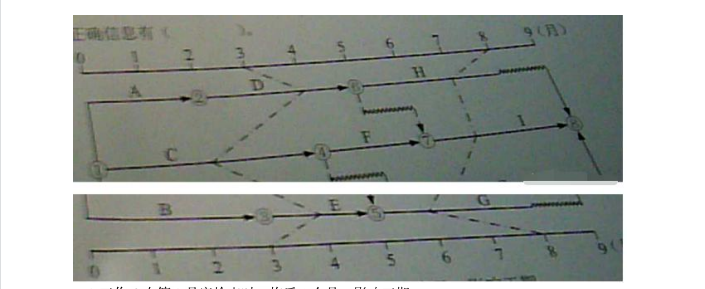

109,某工程进度计划执行到第3月底和第8月底的前锋线如下图所示。图中表明的是正确信息有()。

A.工作C在第3月底检查时,拖后1个月,影响工期

B工作D在第3月底检查时超前1个月,不影响工期

C工作H在第8月底检查时,拖后1个月,不影响工期

D工作I在第8月底检查时进度正常,不影响工期

E工作G在第8月底检查时拖后1个月,不影响工期


【参考答案】ABC

【老师解析】D错误:工作】在第8月底检查时拖后1个月,影响工期E错误工作G在第8月底检查时拖后2个月,影响工期;

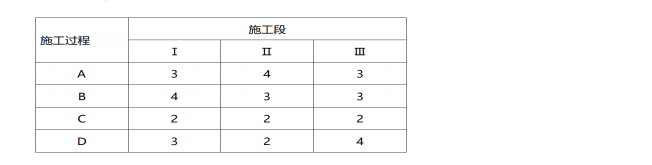

110.某工程组织流水施工,各施工段流水节拍如下表所示,该工程的流水步距,间歇时间和流水施工工期计算正确的有()

A.AB间流水步距为3

B.BC间流水步距为5

C.CD间流水步距为2

D.AD间流水步距为9

E.流水施工工期为20


【参考答案】ACE

【老师解析】求各施工过程流水节拍的累加数列:施工过程A:3,7,10施工过程B:4,7、10施工过程C:2.47施工过程D359错位相减求得差数列在差数列中取最大值求得流水步距AB间流水步距为3BC间流水步距为6CD间流水步距为2流水施工工期=3+6+2+9=20


111,项目监理机构在主体结构工程施工阶段进行巡视的内容有(这个是旁站)

A.检查钢筋连接方式是否符合设计要求

B.查看模板拆除是否符合已审批的施工方案

C.审查装配式预制构件的吊装方案

D.监督钢筋在梁柱节点的安装质量

E.检查基坑坑边的荷载是否在允许范围内


【参考答案】ABD

【老师解析】巡视是对工程施工质量进行巡视,强调是否按照工程设计文件、工程建设标准和批准的施工组织设计、(专项)施工方案施工进行施工,而不是对方案本身进行审查。E属于基础土方开控工程的内容。
