• 首页
  • 资讯中心
  • 招生简章
  • 专业资料
  • 关于我们
  • 合作我们
  • 网校入口
  • 质检中心
选择招生简章

关闭

您当前的位置:首页 > 资讯中心 > 一级建造师-备考资料

一建公路案例分析题及答案详解

来源:龙匠教育 时间:2025-09-01 作者:龙匠教育 浏览量:

【背景资料】

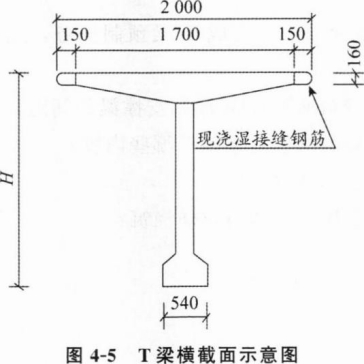

某公司承建一座桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面示意图如图4—5所示(单位:mm)。

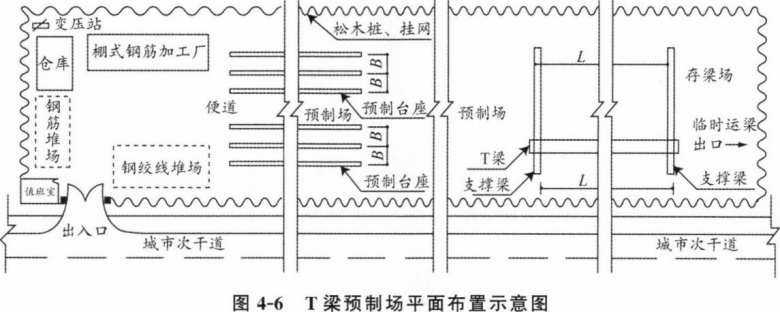

项目部进场后,拟在桥位线路上现有道路旁租地建设T梁预制场,平面布置如图4—6所示,同时编制了预制场的建设方案:

(1)混凝土采用商品混凝土。

(2)预测台座数量按预制工期120d、每片预制梁占用台座时间为10d配置。

(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间。

(4)露天钢材堆场经平整碾压后表面铺砂厚50mm。

(5)由于该次干道位于城市郊区,预制场地用地范围采用高1.5m的松木桩挂网围护。


监理审批预制场地建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:

事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场地处于潮湿状态。

事件二:T梁钢筋绑扎,钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土采用从一端到另一端一次性全断面浇筑完成。

【问题】

1.全桥共有T梁多少片?为完成T梁预制任务,最少应设置多少个预制台座?(均需列式计算)

2.列式计算图中预制台座的间距B和支撑梁的间距L。(单位以m表示)

3.预制场建设前梁场的布置方案包括哪些内容?

4.事件一的钢绞线应如何存放?

5.事件二中,T梁混凝土应如何正确浇筑?

解析:
1.(1)全桥共有T梁:9×12=108(片)。

(2)为完成T梁预制任务,最少应设置预制台座:108×10/120=9(个)。

2.(1)预制台座的间距B=(2/2+2+2/2)=4(m)。

(2)支撑梁的间距L=(30—2×0.6)=28.8(m)。

3.方案包括:台座数量、模板数量、生产能力、存梁区布置及最大存梁能力。

4.事件一中的钢绞线的存放要求:

(1)钢绞线的存放应保持干燥,防止被雨水淋湿。

(2)露天仓库及现场临时存放应在地面上架设垫木,距离地面高度不得小于200mm,严禁与潮湿地面直接接触,并加盖篷布或搭盖防雨棚,存放时间不宜超过6个月。

(3)按批号、规格分类码放有序并挂牌标识。

5.事件二中,T梁混凝土的正确浇筑方法如下:

(1)T梁混凝土应从一端向另一端采用水平分段、斜向分层的方法浇筑。

(2)分层下料、振捣,每层厚度不宜超过30cm,上层混凝土必须在下层混凝土振捣密实后方能浇筑。

(3)先浇筑马蹄段,后浇筑腹板,再浇筑顶板。

相关推荐
暂无相关推荐
热门话题
推荐文章
客服服务热线
400-0724-100
手机浏览

Copyright C www.longjiangedu.com All Rights Reserved 版权所有 龙匠教育 京ICP备2021037938号-1

用微信扫一扫
