• 首页
  • 资讯中心
  • 招生简章
  • 专业资料
  • 关于我们
  • 合作我们
  • 网校入口
  • 质检中心
选择招生简章
建工类
  • 一级建造师
  • 二级建造师
  • 一级造价师
  • 二级造价师
  • 监理工程师
  • BIM工程师
安全类
  • 安全工程师
  • 消防设施操作员
  • 一级消防工程师
财税类
  • 初级会计师
  • 中级会计师
  • 注册会计师
  • 税务师
经济金融类
  • 初级经济师
  • 中级经济师
  • 银行从业
  • 证券从业
  • 基金从业
社工类
  • 初级社工
  • 中级社工
医药类
  • 执业药师
  • 护士执业资格
  • 初级护师
  • 中级护师
  • 心理咨询师
公考类
  • 国考
  • 省考
  • 事业编
学历类
  • 考研
  • 英语四六级
  • 成人高考
  • 自考
法考类
  • 法律职业资格
职业资格类
  • 教师资格证
  • 人力资源管理师
技能类
  • 大学生就业训练营
  • PLC实训、初、中、高级电工
  • 日语
  • 韩语
央国企招录
  • 央国企就业
国企内训
  • 企教学堂

关闭

您当前的位置:首页 > 资讯中心 > 监理工程师-备考资料

2023 年监理工程师 《建设工程目标控制(土建)》 真题答案及解析(单选题1-2)

来源:龙匠教育 时间:2023-05-16 作者:龙匠教育 浏览量:

2023 年监理工程师 《建设工程目标控制(土建)》 真题答案及解析(单选题1-2)

单项选择题

31.某新建项目,建设期2年,计划向银行借款9000万元,第1年借款5000万元,第二年借款4000万元,年利率为5%,则该项目估算的建设期利息为()万元

A.250.00

B.356.25

C.481.25

D.712.50

【参考答案】C

【老师解析】第一年;5000x50%*5%=125万元第二年;(5000+125+400050%)x5%=356.25万元;合计:125+356.25=481.25万元

32.建设工程进度控制计划体系中,施工准备工作计划是()计划系统的组成内容

A.建设单位

B.监理单位

C.设计单位

D.施工单位

【参考答案】D

【老师解析】施工单位的进度计划包括:施工准备工作计划、施工总进度计划、单位工程施工进度计划及分部分项工程进度计划。

33.应用网络计划技术编制建设工程进度计划时,依据时间定额,并考虑工作建设合理的劳动组织可计算的时间参数是()

A.工作持续时间

B.工作最早完成时间

C.节点最早时间

D.要求工期

【参考答案】A

【老师解析】工作持续时间是指完成该工作所花费的时间。其计算方法有多种,既可以凭以往的经验进行估算,也可以通过试验推算。当有定额可用时,还可利用时间定额或产量定额并考虑工作面及合理的劳动组织进行计算。

34.监理工程师审查施工进度计划时发现有重大问题的,应进行的工作是()。

A.口头通知施工单位确定整改方案

B.及时向建设单位汇报

C.及时组织消除存在的问题

D建立避免出现类似重大问题的相关制度

【参考答案】B

(老师解析)如果监理工程师在审查饰进度计划的过程中发现问题,应及时向水包单位提出书面修改音公(也称整改通知书),并协助承包单位修改。其中重大问题应及时向业主汇报。

35.编制施工总进度计划时,需要进行的工作是()

A.按工艺确定分项工程之间的逻辑关系

B.按组织确定分布工程之间的逻辑关系

C.确定各单位工程的施工期限

D.确定各分项工程的施工期限

【参考答案】C

【老师解析】施工总进度计划是根据施工部署中施工方案和工程项目的开展程序,对全工地所有单位工程做出时间上的安排。其目的在于确定各单位工程及全工地性工程的施工期限及开竣工日期,进而确定施工现场劳动力、材料、成品、半成品、施工机械的需要数量和调配情况,以及现场临时设施的数量、水电供应量和能源、交通需求量。因此,科学、合理地编制施工总进度计划,是保证整个建设工程按期交付使用。充分发挥投资效益,降低建设工程成本的重要条件。

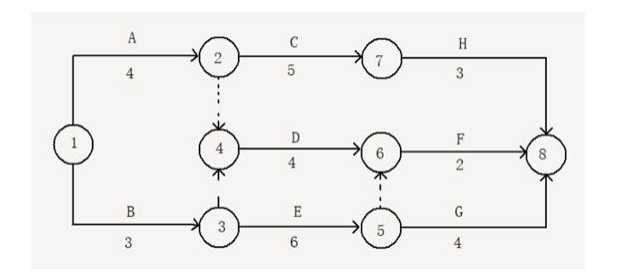

36下列双代号网络工作路线图示中,绘图正确的是()

【参考答案】A

【老师解析】B 无节点编号,错误。C 出现无箭头连线,错误。D节点编号表示方式错误。

37.在工程网络计划中,关于计划工期的说法,正确的是()

A当有要求工期时,计划工期不大于要求工期

B.当未规定要求工期时,计划工期可小于计算工期

C.根据网络计划确定计划工期时,计划工期须等于计算工期

D.根据网络计划确定计划工期时,可不考虑要求工期

【参考答案】A

【老师解析】计划工期。计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期。1)当已规定了要求工期时,计划工期不应超过要求工期;2)当未规定要求工期时,可令计划工期等于计算工期。

38.某工程横道计划如下图所示,图中表明的正确信息是()

A.第2周中断施工,进度拖后

B.第3周中断施工,进度拖后

C.第5周连续施工,进度超前

D.第6周连续施工,进度超前

【参考答案】C

【老师解析】选项A错误,第2周中断施工,进度超前:选项B错误,第3周中断施工,进度超前:选项D错误,第6周中断施工,进度超前。

39.工程单代号网络计划中,工作总时差是指()

A.本工作与其紧后工作之间的时间间隔

B.本工作与其紧后工作之间时间间隔的最小值

C.本工作与其紧后工作之间时间间隔加该紧后工作总时差之和的最小值

D.本工作与其紧后工作之间时间间隔加该紧后工作总时差之和的最大值

【参考答案】C

【老师解析)其他工作的总时美成等千本工作与其各紧后工作之间的时间间隔加该紧后工作的总时美所得之和的最小值

40.某工程双代号时标网络计划如下图,工作C的最早开始时间和总时差分别是()

A.3 和 2

B.3 和 1

C.2 和 2

D.2 和 1

【参考答案】B

【老师解析】工作C的最早开始时间可以直接由图可得,为3天;工作C的总时差=min1,3+2}=1天

41工程项目组织依次施工的特点是()

A.能充分利用工作面进行施工,工期较短

B.能由一个工作队完成全部工作任务,有利于专业化作业

C.单位时间内利用的施工机具少,有利于调配施工机具

D.专业工作队连续施工,有利于最大限度地搭接施工

【参考答案】C

【老师解析】依次施工方式具有以下特点:(1)没有充分地利用工作面进行施工,工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用:(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利干资源供应的组织:(5)施工现场的组织管理比较简单。

42.关于工程网络计划中关键工作的说法,正确的是()。

A.非关键线路上无关键工作

B.关键工作的持续时间最长

C.计划工期等于计算工期时,关键工作无机动时间

D.计划工期大于计算工期时,关键工作自由时差大于零

【参考答案】C

【老师解析】工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。无机动时间说明总时差为0

43.流水施工参数中,流水步距的含义是()

A.相邻两个施工过程相继开始施工的最小间隔时间

B.相邻两个施工段相继开始施工的最小间隔时间

C.相邻两个施工过程之间因组织安排需要增加的间隔等待时间

D.相邻两个施工段之间因工艺安排需要增加的间隔等待时间

【参考答案】A

【老师解析】流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。

44.《卓越绩效评价准则》的实质是一种()评价。

A.标准化导向

B.符合性

C.合格性

D.成熟度

【参考答案】D

【老师解析】卓越绩效模式是成熟度评价,采用目标驱动和绩效激励,对过程绩效与结果绩效进行诊断。通过对过程绩效的评价,可以了解企业处于成熟度的哪个阶段。

45工程网络计划资源优化的目标是()

A.工期固定条件下寻求资源均衡

B.工期固定条件下寻求资源需求最小

C.资源供应充足条件下寻求最短工期

D.寻求资源需求最小时的工期安排

【参考答案】A

【老师解析】在通常情况下,网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优化。前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程而后者是通过调整计划安排,在工期保持不变的条件下,使资源需用量尽可能均衡的过程

46.建设工程进度调整系统过程中,需要进行的工作是()

A.建立进度数据采集系统

B.收集实际进度数据

C.分析进度偏差产生的原因

D.实际进度与计划进度的对比分析

【参考答案】C

【老师解析】进度调整的系统过程:(1)分析进度偏差产生的原因(2)分析进度偏差对后续工作和总工期的影响(3)确定后续工作和总工期的限制条件(4)采取措施调整进度计划

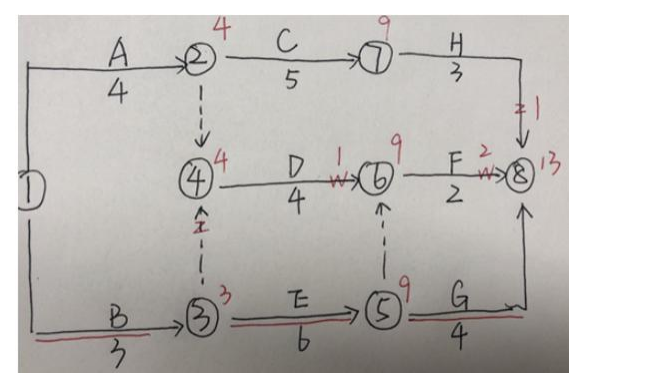

47.某工程网络计划如下图所示,工作D的最迟开始时间和总时差分别是()。

A.6 和 2

B.6 和 4

C.7 和 2

D.7 和 3

【参考答案】D

【老师解析】工作D的总时差为3最迟开始时间=4+3=7

48.某土方工程,合同工程量为4万m3,合同综合单价为92元/m3,合同约定,当实际工程量增加15%以上时,超出15%以上部分的工程量综合单价应与调低,于设计更,该工程实际完成工程量5万m3,监理人和承包人依据合同约定协商后确定的土方工程变更单价为89.5元/m3则该工程实际结算价款为(()万元

A.447.5

B.457.5

C.459.0

D.460.0

【参考答案】B

【老师解析】40000x115x92+(50000-40000115)x89.5=459万元

49.监理工程师编制的施工进度控制工作细则应包含的内容是( )

A.工程延期审批工作程序

B.与进度控制有关的工作流程

C.工期延误处置措施

D.工程材料设备检验计划

【参考答案】B

【老师解析】施工进度控制工。作细则是在建设工程监理规划的指导下,由项目监理机构进度控制部门的监理工程师负责编制的更具有实施性和通作性的监理业务文件。其主要内容包括。(1)进度控制目标分解图;(2)施工进度控制的主要工作内容和深度;(3)进度控制人员的职责分工;(4)与进度控制有关各项工作的时间安排及工作流程;(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等);(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等):(7)施工进度控制目标实现的风险分析;(8)尚待解决的有关问题。

50.钻孔桩桩长的计量一般采用的方法是()

A.断面法

B.图纸法

C.估价法

D.分解计量法

【参考答案】B

【老师解析】在工程量清单中,许多项目都采取按照设计图纸所示的尺寸进行计量。如昆凝土构筑物的体积,钻孔桩的桩长等

51.在工程建设领域对建筑工人工资支付负总责的单位是()

A.建设单位

B.总包单位

C.分包单位

D.监理单位

【参考答案】B

【老师解析】农民工工资的支付。工程建设领域总包单位对农民工工资支付负总责,推行分包单位农民工工资委托总包单位代发制度。

52.关于建筑工程施工质量验收层次划分的说法,正确的是()。

A.隐蔽工程是分部工程的组成部分

B.检验批由分项工程组成

C.分部工程是按专业性质和工程部位划分的

D.检验批质量验收项目均为主控项目

【参考答案】C

【老师解析】选项A错误,分项工程是分部程的组成部分。选项B错误,检验批是分项工程的组成部分。选项D错误,检验批验收包括资料检查、主控项目和一般项目的质量检验。

53.根据《关于完善建设工程价款结算有关办法的通知》(财建[2022]183号),政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的()。

A.70%

B.80%

C.85%

D.90%

【参考答案】B

【老师解析】提高建设工程进度款支付比例。政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%。

54.单位工程竣工验收由()组织相关单位进行。

A.建设单位项目负责人

B.总监理工程师

C.设计单位项目负责人

D.施工单位项目负责人

【参考答案】A

【老师解析】单位工程竣工验收由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人等。

55.影响工程进度的因素中,出现复杂的工程地质条件属于()影响因素。

A.业主方

B.施工技术

C.勘察设计

D.自然环境

【参考答案】D

【老师解析】自然环境因素。如复杂的工程地质条件;不明的水文气象条件;地下埋藏文物的保护、处理:洪水、地震、台风等不可抗力等。

56.项目公司将资金成本作为比较()

A.比较项目各种融资方式优劣

B.比较选择各个追加筹资方案

C.确定项目最佳资本结构

D.分析和计算个别资金成本高低

【参考答案】A

【老师解析】资金成本是比较筹资方式、选择筹资方案的依据。资金成本有个别资金成本、综合资金成本、边际资金成本等形式,它们在不同情况下具有各自的作用。个别资金成本的高低可作为比较各种融资方式优劣的一个依据。综合资金成本的高低就是比较各个筹资方案,做出最佳资本结构决策的基本依据。边际资金成本就成为比较选择各个追加筹资方案的重要依据。

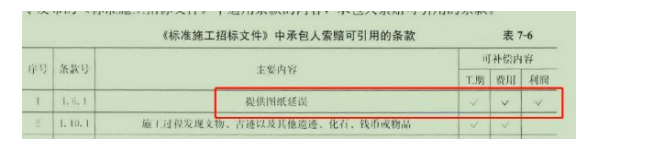

57.因发包人提供图纸有误,导致项目费用增加和工期延误时,监理人处理承包人索赔的正确做法是(()。

A批复增加的费用,不批复延误的工期和利润补偿

B.批复延误的工期,不批复增加的费用和利润补偿

C.批复增加的费用和延误的工期,不批复利润补偿

D.批复增加的费用、延误的工期和利润补偿

【参考答案】D

【老师解析】

58.在项目可行性研究阶段,建设方案研究和比选应包括的内容是()

A.工艺技术和主要设备方案

B.项目监理工作方案

C项目施工组织设计

D.危大工程施工应急预案

【参考答案】A

【老师解析】建设方案研究和比选应包括的内容包括:(1)产品方案与建设规模。(2)工艺技术和主要设备方案。(3)厂(场)址选择。(4)主要原材料、辅助材料、燃料供应。(5)总图运输和土建方案。(6)公用工程。(7)节能、节水措施。(8))环境保护治理措施方案。(9)安全、职业卫生措施和消防设施方案。(10)项目的组织机构与人力资源配置等。(11)对政府投资项目还应包括招标方案和代建制方案等。

59.某项目年初向银行借款1000万元,年利率 3%,按年复利计息,从借款年当年末起连续3年末等额还本付息,则每年末应偿还的金额为()万元

A.343

B.344

C.353

D.364

【参考答案】C

【老师解析】A=Pi(1+i)n/((1+i)n-1)=1000x3%(1+3%)3/((1+3%)3-1)=353.53

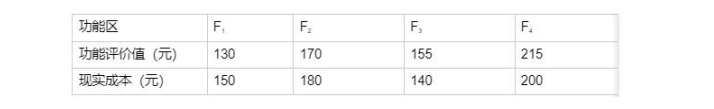

60.某分项工程具有四项功能,各功能区功能价值和现实成本如下表。对该分项公工程开展价值工程活动时,应优先作为改进对象的是()

A.F1

B.F2

C.F3

D.F4

【参考答案】A

【老师解析】以功能目标成本为基准,通过与功能现实成本的比较,求出两者的差值(改善期望值),然后选择改善期望值大的功能作为价值工程活动的重点对象:F1:150-30=20:

F2:180-170=10:F3:140-155=-15;F4:200-215=15;显然选择F1作为改进对象。

61.某项目预计年经营成本为3000万元,年外购原材料、燃料或服务费用为2000万元,年预付各类原材料、燃料或服务费为1200万元,年应收账款周转次数4次,则该项目应收账款估算金额为()

A.450

B.500

C.750

D.800

【参考答案】C

【老师解析】应收账款=年经营成本/应收账款周转次数=3000/4=750万元。

62.某招标工程,发包人拟将其中的专业工程甲依法单独发包,但施工过程中由承包人统一提供协调和配合服务,则承包人投标报价时应将该服务费用列入()

A.总承包服务费

B.计日工费

C.专业工程暂估价

D.措施项目费

【参考答案】A

【老师解析】总承包服务费是为了解决招标人在法律、法规允许的条件下进行专业工程发包以及自行采败供应材料、设备时,要求总承包人对发包的专业工程提供协调和配合服务(如分包人使用总包人的脚手架、水电接剥等);对供应的材料、设备提供收、发和保管服务以及对施工现场进行统一管理;对竣工资料进行统一汇总整理等发生并向总承包人支付的费用。

63.为有效控制工程设计进度,需要工程设计单位进行的工作是()

A.编制设计出图计划

B.编制设计任务书

C.编制设计进度控制工作细则

D.编制设计工作量清单

【参考答案】A

【老师解析】设计单位的进度控制:(1)建立计划部门,负责设计单位年度计划的编制和工程项目设计进度计划的编制。(2)建立健全设计技术经济定额,并按定额要求进行计划的编制与考核。(3)实行设计工作技术经济责任制,将职工的经济利益与其完成任务的数量和质量挂钩。(4)编制切实可行的设计总进度计划、阶段性设计进度计划和设计进度作业计划。(5)认真实施设计进度计划,力争设计工作有节奏、有秩序、合理搭接地进行。(6)坚待按基本建设程序办事,尽量避免进行“边设计、边准备、边施工”的“三边”设计。(7)不断分析总结设计进度控制工作经验,逐步提高设计进度控制工作水平。

64.单项工程施工图预算造价的计算表达式是()

A.∑单位建筑工程费用+∑单位安装工程费用

B.∑单位建筑工程费用+∑单位设备及安装工程费用

C.∑单位建筑工程费用+∑工程建设其他费用

D.∑单位建筑工程费用+∑项目措施费用

【参考答案】B

【老师解析】单项工程施工图预算=∑单位建筑工程费用+∑单位设备及安装工程费用
