多项选择题
1.下列施工成本管理的措施中,属于组织措施的有()。
A.编制成本控制工作计划
B.确定成本管理工作流程
C.对未完工程成本进行预测
D.落实各级成本管理人员的职责
E.加强施工调度避免窝工损失
【答案】ABDE
【解析】C项属于经济措施。
【考点来源】2Z102052施工成本管理的措施
2.在编制施,组织设计时,油常在“记制务需求而计句”之的需的的工作有()。
A.计算主要工种工程的工作量
B.编制施工准备工作计划
C.确定施工总体部署
D.编制施工总进度计划
E.施工总平面图设计
【答案】ACD
【解析】施工组织总设计的编制通常采用如下程序:
(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究:
(2)计算主要工种工程的工程量:
(3)确定施工的总体部署:
(4)拟订施工方案;
(5)编制施工总进度计划:
(6)编制资源需求量计划:
(7)编制施工准备工作计划:
(8)施工总平面图设计:
(9)计算主要技术经济指标。
【考点来源】2Z101032施工组织设计的编制方法
3.建筑材料采购合司履行中,供货方交付产品时,可以作为双方验收依据的有(()
A.采购合同
B.合同约定的质量标准
C.产品合格证
D.双方当事人封存的样品
E.双方口头约定的要求
【答案】ABCD
【解析】合同中应该明确货物的验收依据和验收方式。验收依据包括:
(1)采购合同:
(2)供货方提供的发货单、计量单、装箱单及其他有关凭证:
(3)合同约定的质量标准和要求:
(4)产品合格证、检验单:
(5)图纸、样品和其他技术证明文件:
(6)双方当事人封存的样品。
【考点来源】22106024物资采购合同的主要内容

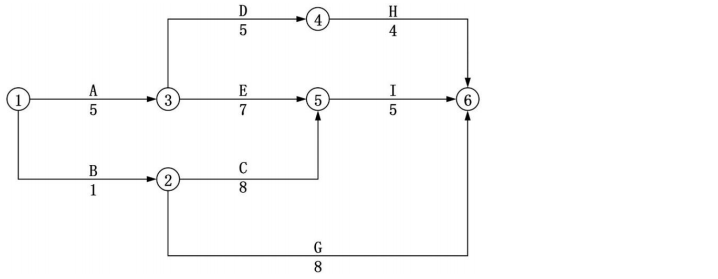

4.某工程网络计划如下图所示,其关键工作有()。
A.工作A
B.工作E
C.工作C
D.工作 D
E.工作I
【答案】ABE
【解析】关键线路为1-3-5-7,工期是17,关键线路上的工作为关键工作,故关键工作为A、E、I。
【考点来源】2Z103032工程网络计划的类型和应用
5.重要工序交接检查中的“三检”指的是
A.巡检
B.自检
C.平行检查
D.互检
E.专检
【答案】BDE
【解析】工序交接检查:对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即自检、互检、专检。未经监理工程师(或建设单位项目技术负责人)检查认可,不得进行下道工序施工。
【考点来源】2Z104031施工质量控制的基本环节和一般方法
6.编制人工定额时,施工作业定额时间包括()。
A.基本工作时间
B.工序间的间歇时间
C.辅助工作时间
D.准备与结束的时间
E不可避免的中时间
【答案】ACDE
【解析】施工作业的定额时间,是在拟定基本工作时间、辅助工作时间、准备与结束时间、不可避免的中断时间,以及休息时间的基础上编制的。
【考点来源】2Z102022人工定额的编制
7.根据《建设工程量清单计价规范》,不得作为竞争性费用的有()。
A.暂列金额
B 安全文明施工费
C.日工
D.总承包服务费
E.规费
【答案】BE
【解析】措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
【考点来源】2Z102031工程量清单计价的方法
8.质量管理 PDCA循环中计划阶段的工作包括()。
A.进行生产要素的投入
B.确定质量管理目标
C.制定实现目标的行动方案
D.进行作业活动
E.质量偏差纠编措施
【答案】BC
【解析】计划是质量管理的首要环节,通过计划,确定质量管理的方针、目标,以及实现方针、目标的措施和行动方案。计划包括质量管理目标和质量保证工作安排。质量管理目标的确定,就是根据项目自身特点,针对可能发生的质量问题,质量通病,以及与国家规范规定的质量标准的差距,或者用户提出的更新、更高的质量要求,确定项目施工应达到的质量标作。质量保证工作安排,就是为笔现“体质量管理目标所果取的具体保施和实施步。质保证工作安排应做到材料、技术、组织三落实。
【考点来源】2Z104021工程项目施工质量保证体系的建立和运行
9.关于固定总价合同的说法正确的有()。
A.固定总价合同适用工程结构技术复杂的工程
B.采用固定总价合同,双方结算比较简单但承包商承担较大风险
C.固定总价合同中,承包商承担的风险主要是人工费上涨
D.业主能更容易,更有把握对项目进行控制
E.承包商在投标阶段的报价失误,总价不做调整
【答案】BDE
【解析】固定总价合同适用于以下情况:
(1)工程量小、工期短,估计在施工过程中环境因素变业小,工程条件稳定并合理。
(2)工程设计详细,图纸完整、清楚,工程任务和范|苟明确。
(3)工程结构和技术简单,风险小。
(4)投标期相对宽裕,承包商可以有充足的时间详细考察现场,复核工程量,分析招标文件,拟订施工计划。
(5)合同条件中双方的权利和义务十分清楚,合同条件完备。
固定总价合同中,承包商承担的风险主要有两个方面:一是价格风险,二是工作量风险。
【考点来源】2Z106032总价合同
10.根据生高安全事故报告和调查外理不例》,对事故发生单位主要们责人所上一年年入40%~80%罚款的违法行为有()。
A.不立即组织事故抢救
B.在事故调查处理期间擅离职守
C.谎报或者瞒报事故
D.迟报或者漏报事故
E.故意破坏事故现场
【答案】ABD
【解析】事故发生单位主要负责人有以下违法行为之一的,处上一年年收入40%~80%的罚款:
(1)不立即组织事故抢救:
(2)在事故调查处理期间擅离职守;
(3)迟报或者漏报事故,
【考点来源】2Z105033职业健康安全事故的分类和处理
